2017年3月22日是第二十五届“世界水日”,3月22~28日是第三十届“中国水周”。联合国确定2017年“世界水日”的宣传主题是“Wastwater”(废水),我国纪念2017年“世界水日”“中国水周”的宣传主题为“落实绿色发展理念,全面推行河长制”。我省纪念2017年“世界水日”和“中国水周”活动的宣传主题为“加强水域保护,改善生态环境”。
2016年,全市平均降水量1903.0毫米,为有水文
资料记载以来的第三大值(仅次于2012年的2104.0毫米
和2015年的2078.0毫米),较多年平均偏多25.4%,属
丰水年份,水资源总量103.84亿立方米,较多年平均
多37.9%,但降水量时空分布不均匀。
全市32座大中型水库年末蓄水总量8.669亿立方米,较年初减少1.299亿立方米。
全市总供水量23.46亿立方米,其中地表水源供水量23.02亿立方米,地下水源供水量0.04亿立方米,污水处理回用及雨水利用量0.4亿立方米。......
全市面平均降水量1903.0毫米,比上年少8.4%,比多年平均值多25.4%。
全市降水量年内分布不均状况十分显著。从各月降水量来看,2月、3月、7月和8月降水量比历史同期少,其中2月、3月和8月少约50%,7月少20%;12月降水量与历史同期基本持平;其他各月均比历史同期多,其中1月偏多近140%,5月和9月多80%,10月多70%,4月和6月多50%,11月偏30%。
全市地表水资源量101.37亿立方米(折合径流深1147.3毫米),比上年少12.6%,比多年平均值多38.2%。
全市地下水资源量23.93亿立方米,扣除与地表水重复计算量(21.46亿立方米)后为2.47亿立方米。
全市水资源总量103.84亿立方米,比上年少12.5%,比多年平均值多37.9%。产水系数为0.62,产水模数为117.53万立方米/平方公里。
宁波市6座大型水库和26座中型水库2016年末
(以下简称当年末)蓄水总量为8.669亿立方米,年末
蓄水总量比上年末减少1.299亿立方米。其中,大型
水库当年末蓄水总量为4.291亿立方米,比上年末减
少0.947亿立方米;中型水库当年末蓄水总量为4.379
亿立方米,比上年末减少0.352亿立方米。
(一)供水量供水量是指各种水源工程为用户提供
的包括输水损失在内的水量。2016年宁波市总供水量为23.46亿立方米。其中地表水源供水量为23.02亿立方米,占总供水量的98.1%;浅层地下水源供水量为0.04亿立方米,占总供水量的0.2%;污水处理回用及雨水利用量为0.4亿立方米,占总供水量的1.7%。在地表水源供水中,蓄水工程供水量为15.62亿立方米,引水工程供水量为1.07亿立方米,提水工程供水量为4.92亿立方米。跨区域供水中,宁波从境外引水1.70亿立方米;宁波向舟山供水0.29亿立方米。
......
2016年度水资源质量总体平稳,参与评价的饮用水水源地共27个,其中达到地表水环境质量Ⅰ类标准的有2个,占参评总数的7.4%;达到地表水环境质量Ⅱ类标准的有22个,占参评总数的81.5%;达到Ⅲ类标准的有2个,占参评总数的7.4%;劣于地表水环境质量Ⅲ类标准的有1个,占参评总数的3.7%,超标项目为总磷。向市区供水的5座大型水库水质基本保持在Ⅱ类。......
三年来,结合省“五水共治”防洪水目标,全市防洪排涝工程建设全面提速,全市累计实施重大水利工程建设53项,完成项目投资约176.8亿元,为三年计划的116%,其中42项工程已按时间节点完成建设任务,其余11个项目全部开工在建,项目计划执行总体良好,并取得了重大建设成果,在2014年至2016年的台风暴雨防御中发挥了重要的作用。
以三江堤防非中心城区段加固为重点的甬江防洪工程全面推进,规划的184公里堤防已建成160多公里,余下也已全线在建,基本实现姚江奉化江等重要江河堤防防洪封闭的目标。
鄞东南沿山干河、姚江东排工程等流域性排涝河道建成,平原排涝河道拓疏持续推进,三年累计完成骨干河道整治约202公里,流域和区域行洪排涝大格局基本得到构建,新建成中心城区强排能力270多立方米/秒,10秒钟就可以排出相当于一个50米标准游泳池的水量,应急排涝能力得到进一步提升。
三溪浦、黄坛、东钱湖等3座中型水库和119座病险小型水库的除险加固全面完成,670座万方以上屋顶山塘和2737座山塘得到分类治理,提前实现了全市“全面消灭三类坝”和“完成全部屋顶山塘治理”的目标,继续走在全国全省前列。
三年累计完成姚江、甬江等淤积断面清淤超过200万立方米,有效提升了甬江的行洪排涝能力。
2015年7月28日,省委书记夏宝龙专门赴余姚调研姚江流域洪涝治理,指出一定要围绕“让余姚不再淹”的目标,进一步加快各项水利工程建设,切实提高姚江流域防洪排涝能力。宁波市委、市政府按照“姚江奉化江两江同治、上下游齐治”的治水思路,进一步完善流域洪涝治理体系,作出了推进流域洪涝治理“6+1”工程建设的决策部署。
“6+1”工程已纳入宁波国民经济和社会发展“十三五”规划,并作为实施项目列入国家和省水利发展“十三五”规划之中,明确了具体的建设目标、要求和任务。目前,各工程均已动工建设,预计2020年前基本建成并发挥综合效益。
在绍兴市上虞区梁湖大厍新建165立方米/秒的泵站向曹娥江强排洪水,减少上虞丰惠地区经通明闸进入余姚姚江的洪水量,同步建成40立方米/秒的曹娥江至宁波引水工程,估算投资12.5亿元。根据省政府协调会议纪要〔2015〕40号,工程由省水利厅负责实施。
在余姚城区上游瑶街弄位置的姚江干流建造节制闸,将姚江洪水西分通过泵站和排洪通道导向余姚北部,减少经过余姚城区的洪水量,初估项目投资约16.6亿元,工程部分投资约14.6亿元。
“北排”工程是承接姚江西分洪水和姚北涝水北排入杭州湾的通道,自西向东布置三条北排通道,初估项目总投资约73.9亿元,其中工程部分投资约27.5亿元。
工程通过加高45公里堤防包围圈,增设强排泵站,保障余姚城区的防洪安全,首期工程估算总投资约12.5亿元,其中工程部分投资约8.5亿元。
改善水库下游河道的泄洪能力,确保四明湖水库防洪安全,共需整治河道4.8公里,其中余姚境内0.8公里,上虞境内4.0公里,余姚段总投资约0.8亿元,工程部分投资约0.3亿元。
利用姚江支流慈江分流部分洪水,经江北、镇海东排澥浦大闸入海,缓解姚江干流及姚江大闸排水压力,对余姚及宁波城区的防洪排涝都有积极作用,项目估算投资约24.8亿元,其中工程部分投资约21.0亿元。
该水库总库容4048万方,使下游平原的防洪标准从目前不足5年一遇提高到20年一遇;每年向宁波和奉化提供2600万方的优质水,并解决下游3700亩农田的灌溉问题。水库建设永久征地面积4764亩,搬迁户籍人口1573户4829人,拆迁房屋36.61万平方米。估算工程静态总投资约44.7亿元。

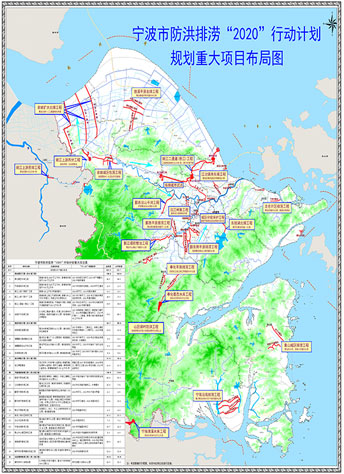

为建成我市与经济社会发展相适应的防洪治涝减灾综合体系,加快补齐短板,按照 “完工见效一批、提前开工一批、加快建设一批、完成前期一批”的要求,“十三五”期间我市全力推进防洪排涝工程建设,实施防洪排涝“2020”行动计划,即到2020年重点推进六大体系建设,全力实施20个重大防洪治涝项目,加快2项重大专题研究,完成投资约325亿元。
继续深入推进“五水共治”、“治水强基”重要决策部署,完善防洪减灾、水资源保障、水生态保护和水管理服务四大体系,保障惠及全市人民的“防洪、供水、生态”三大水安全,开创建管并重的水利现代化改革发展新局面,为宁波市“高水平全面建成小康社会,为全面建成现代化国际港口城市打下坚实基础”提供更为可靠的水利支撑体系。
至2020年,继续推进水利工程建设,强化水利管理和体制改革,建成服务于“高水平小康社会”的防洪治涝减灾综合体系、水资源安全保障和高效利用体系、亲水宜居的水生态保护体系、智慧应用的现代水管理与服务体系,水利基础设施网络体系进一步完善,水利公共服务均等化水平稳步提高,率先基本实现水利现代化。
完善防洪排涝工程体系建设,着力提高城乡防灾能力;完善水资源供给保障体系建设,着力提升高效利用水平;完善水生态保护体系建设,着力打造水生态文明示范区;完善水利现代化管理体系建设,着力提升改革发展水平等四项内容,规划总投资约460亿元,其中重点推进78个重大项目,计划完成投资约344亿元。
